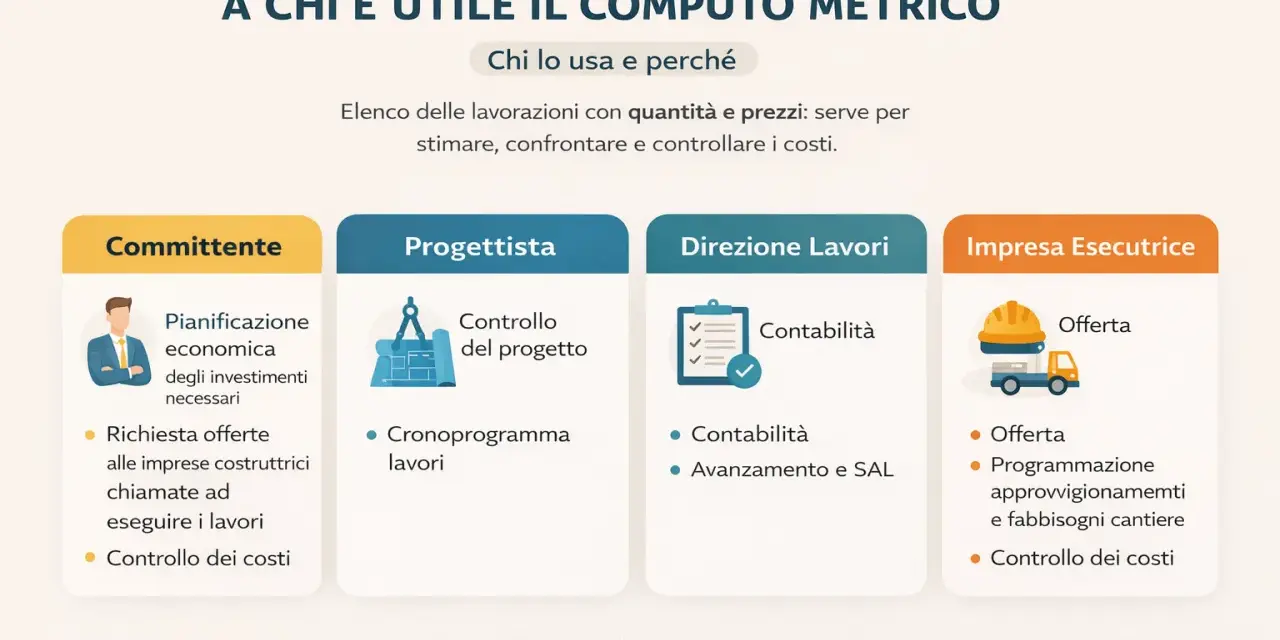

Un computo metrico fatto bene è la base per capire quanto spenderai davvero in un intervento edilizio: mette ordine nelle lavorazioni, rende confrontabili le offerte e riduce le sorprese in cantiere. La risposta a quanto costa un computo metrico non è unica, perché cambia con dimensione dell’opera, livello di dettaglio e metodo di calcolo del professionista. Qui trovi un quadro pratico per orientarti tra parcelle, voci incluse e segnali che distinguono un documento serio da uno fatto in fretta.
I punti che contano davvero
- Per una ristrutturazione domestica semplice la fascia più comune è intorno a 500-1.200 euro.
- Se il documento è dettagliato, con sopralluoghi e revisioni, la parcella può salire a 1.200-2.500 euro o oltre.
- Molti tecnici lavorano a percentuale, in genere attorno all’1-2% dell’importo lavori, oppure a ore.
- Un computo serio deve indicare quantità, unità di misura, prezzo unitario, importo parziale e totale.
- Il vero risparmio non sta nel computo più economico, ma in quello che evita varianti, contestazioni e preventivi poco confrontabili.
Quanto costa davvero un computo metrico
Quando valuto il costo del documento, separo sempre il caso semplice dal caso complesso. Per un intervento domestico con poche lavorazioni e progetto già definito, la fascia che incontro più spesso sta tra 500 e 1.200 euro. Se invece il lavoro richiede più sopralluoghi, più elaborati e una stesura più fine delle voci, la parcella sale facilmente tra 1.200 e 2.500 euro.
Per darti un riferimento ancora più concreto, nei progetti medi il costo può collocarsi tra 2.000 e 5.000 euro, mentre nei grandi interventi può superare i 10.000 euro. Qui non si paga solo “la lista delle quantità”: si paga il tempo tecnico necessario per misurare, verificare, organizzare e rendere difendibile il documento.
| Tipo di incarico | Fascia indicativa | Quando ha senso |
|---|---|---|
| Computo semplice | 500-1.200 euro | Bagno, cucina, piccole ristrutturazioni, poche voci e progetto già chiaro |
| Computo dettagliato | 1.200-2.500 euro | Intervento completo, più categorie di lavorazione, più revisioni |
| Progetto medio | 2.000-5.000 euro | Casa unifamiliare o ristrutturazione importante con impianti e finiture articolate |
| Grande intervento | Oltre 10.000 euro | Complessi residenziali, opere specialistiche, molte varianti e forte complessità |
In alcuni incarichi il professionista lavora a percentuale sull’importo delle opere: come ordine di grandezza, si vede spesso un valore attorno all’1-2% del totale lavori, con casi che scendono sotto o salgono sopra in base alla complessità. Esiste anche la tariffa oraria, utile quando il perimetro non è ancora fermo: in quel caso il mercato si muove spesso tra 50 e 120 euro l’ora, con consulenze specialistiche che possono arrivare a 200 euro l’ora. La scelta del modello cambia molto la percezione del prezzo, quindi conviene capirla prima di firmare.
Se il prezzo sembra basso, la prima domanda da farsi non è “sto risparmiando?”, ma “cosa manca dentro?”. Da qui ha senso guardare il modo in cui il tecnico calcola la parcella.
I tre modi con cui viene calcolata la parcella
Io distinguo tre formule: fisso, percentuale e a ore. Ognuna può essere corretta, ma non sono equivalenti. Il problema nasce quando si confrontano preventivi costruiti con logiche diverse come se fossero la stessa cosa.
| Metodo | Vantaggio | Limite | Quando conviene |
|---|---|---|---|
| Tariffa fissa | Budget più prevedibile | Può escludere revisioni o sopralluoghi extra | Quando il progetto è già definito e il perimetro è chiaro |
| A percentuale | Si allinea al valore dell’opera | Meno trasparente se il dettaglio delle voci è scarso | Quando l’importo lavori è già attendibile e il documento è strutturato |
| A ore | Adatta a incarichi aperti o in evoluzione | Totale finale meno prevedibile | Quando servono verifiche, rilievi o molte varianti in corso |
Nel privato, una formula a ore o un fisso con revisioni incluse può essere più onesto di un prezzo secco buttato lì, soprattutto se il lavoro non è ancora maturo. Io diffido dei preventivi troppo “puliti”: spesso sembrano convenienti solo perché non hanno ancora dentro le complicazioni vere. Il punto, però, non è il modello in sé, ma capire da cosa nasce il costo.
Da cosa dipende la parcella
Il prezzo di un computo non dipende solo dalla superficie dell’immobile. Dipende soprattutto da quante cose il tecnico deve verificare e da quante possibilità di errore ci sono lungo il percorso. Più il progetto è articolato, più il documento richiede tempo, controllo e responsabilità.
- Dimensione e complessità dell’opera: un bagno non pesa come una villa o un intervento plurifamiliare.
- Numero di lavorazioni: demolizioni, murature, impianti, finiture, serramenti, sistemazioni esterne aumentano le righe e i controlli.
- Qualità degli elaborati di partenza: se tavole e dettagli sono incompleti, il tecnico deve ricostruire più informazioni.
- Sopralluoghi e rilievi: misurare sul posto costa tempo e riduce gli errori, quindi incide sulla parcella.
- Aggiornamento dei prezzi: servono prezzari regionali aggiornati o, quando mancano voci adatte, analisi prezzi più laboriose.
- Revisioni e varianti: ogni modifica del progetto allunga il lavoro e cambia il valore finale.
- Urgenza e contesto del cantiere: accessibilità difficile, logistica complessa o tempi stretti alzano il costo del lavoro tecnico.
Qui si vede bene una regola pratica: il computo non costa tanto per “riempire una tabella”, ma per rendere credibile ogni numero dentro quella tabella. Ed è proprio per questo che conviene distinguere il documento dai suoi strumenti collegati.

Computo, estimativo e capitolato non sono la stessa cosa
Nel linguaggio corrente questi termini vengono spesso mescolati, ma in cantiere fanno lavori diversi. Se li confondi, rischi di confrontare preventivi che sembrano simili ma in realtà non lo sono affatto. Io considero questa distinzione fondamentale, soprattutto nelle ristrutturazioni dove ogni voce può nascondere costi molto diversi.
| Documento | Cosa contiene | A cosa serve |
|---|---|---|
| Computo metrico | Quantità delle lavorazioni, unità di misura e misure | Misurare l’opera in modo ordinato e verificabile |
| Computo metrico estimativo | Quantità, prezzi unitari, importi parziali e totale | Stimare il costo complessivo dei lavori e il quadro economico |
| Capitolato | Specifiche tecniche, qualità dei materiali, modalità esecutive | Definire il livello qualitativo e le regole di esecuzione |
La differenza più importante è semplice: il computo misura, l’estimativo valorizza, il capitolato descrive come e con quale livello si deve lavorare. Nelle pratiche edilizie private questa distinzione serve anche per leggere meglio i preventivi delle imprese, perché due offerte con lo stesso totale possono nascondere materiali, finiture e lavorazioni molto diversi. Una volta chiarito questo punto, resta la questione decisiva: come riconoscere un documento affidabile?
Come riconoscere un documento affidabile
Un computo serio non deve sembrare elegante, deve essere controllabile. Se apro un elaborato e non riesco a capire da dove arrivano i numeri, per me è già un campanello d’allarme. La qualità sta nella tracciabilità, non nella grafica.
- Voci specifiche, non descrizioni vaghe tipo “finiture varie” o “lavori di completamento”.
- Unità di misura coerenti, così ogni quantità si può verificare.
- Quantità ricostruibili a partire da tavole, rilievi e formule leggibili.
- Prezzi unitari dichiarati, possibilmente riferiti a prezzari aggiornati o ad analisi prezzi motivate.
- Esclusioni esplicite, per capire se nel totale mancano IVA, oneri di sicurezza, trasporti o smaltimenti.
- Data o versione del documento, perché i prezzi cambiano e un computo vecchio può risultare poco attendibile.
- Nessun doppio conteggio, soprattutto quando una stessa lavorazione ricompare in più capitoli.
Un altro controllo utile è leggere il computo come se dovessi contestarlo: ogni voce deve essere sufficientemente precisa da difendersi da sola. Se una riga non si capisce, di solito il problema non è il lettore ma la riga. E da qui arriva il motivo per cui un buon documento, alla fine, fa anche risparmiare.
Dove un computo preciso ti fa risparmiare davvero
Il risparmio vero non sta nello sconto iniziale sulla parcella, ma nella riduzione degli errori a valle. Un computo ben fatto rende i preventivi confrontabili, limita le varianti in corso d’opera e riduce le discussioni sui “lavori non previsti”. Nelle ristrutturazioni è spesso la differenza tra un budget che regge e un cantiere che si allunga senza controllo.
Le situazioni in cui il documento paga più di quanto costa sono abbastanza chiare:
- quando devi confrontare più imprese e vuoi confrontare le stesse voci, non offerte incomparabili;
- quando il progetto ha molte lavorazioni nascoste, come demolizioni, sottofondi, impianti o smaltimenti;
- quando temi le varianti, perché un computo incompleto lascia spazio ai rincari successivi;
- quando l’intervento rientra in pratiche edilizie più strutturate e serve ordine nei numeri prima di partire;
- quando vuoi tenere sotto controllo il budget senza scoprire a metà cantiere che manca una voce decisiva.
Il classico errore è scegliere l’offerta più bassa senza chiedersi cosa sia stato escluso o semplificato. Un computo “economico” può costarti molto di più se porta a una sottostima iniziale, perché poi l’impresa recupera con varianti, integrazioni o contestazioni. In pratica, la parcella va letta come un’assicurazione tecnica sul budget, non come una spesa accessoria da tagliare per principio.
Il costo giusto è quello che evita tre problemi dopo
Se devo sintetizzarlo in modo pratico, il computo metrico non è una voce da comprimere al minimo: è un filtro contro errori di misura, offerte non confrontabili e extra in corso d’opera. Soprattutto nelle pratiche edilizie private, il suo valore reale si vede quando il cantiere parte e ogni riga ben scritta riduce discussioni.
- Chiedi sempre se il prezzo include rilievo, revisioni e confronto con prezzari aggiornati.
- Fatti indicare con precisione cosa resta escluso, così non confondi parcella e costo dei lavori.
- Per interventi complessi, spendere di più sul computo è spesso meno costoso che correggere il budget a metà cantiere.
In pratica, la cifra giusta non è quella più bassa, ma quella che ti lascia un quadro chiaro prima di firmare e iniziare.
